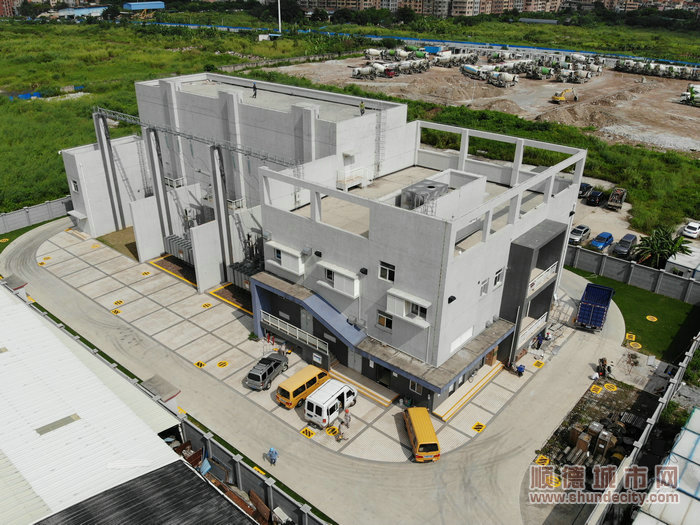

110千伏潭村变电站正式投产。
9月2日,位于佛山三龙湾高端创新集聚区核心区域的110千伏潭村变电站正式投产,这对于满足顺德北部发展、佛山地铁2号线建设以及陈村西部新增商住项目的迫切用电需求,提升地区供电可靠性具有重要意义。
110千伏潭村站位于陈村镇潭村工业区以西,项目总投资超七千万元,是陈村镇继110千伏石洲变电站投产以来,时隔13年后新建投产的变电站。自2016年12月29日动工建设以来,市区镇三级政府和供电部门努力克服重重困难,历时两年多最终投运。
解用电之渴,助三龙湾提档换能
经济发展,电力先行。随着陈村镇转型升级以及经济的迅速发展,用电负荷攀升迅猛,亟需加快电网建设满足旺盛的用电需求。据了解,潭村站投产前当地仅有3座110千伏变电站,多台主变压器已超载运行,10千伏出线间隔已经全部用完,无法满足新增负荷需求。“今年以来陈村镇用电负荷屡创新高,负荷峰值达28.4万千瓦,比去年同期增长5.2%。”陈村供电所所长罗伟坚表示,作为顺德乃至广佛今后重点发力的新增长极,陈村的用电需求十分旺盛,亟需加速配套电网设施建设。
据了解,110千伏潭村输变电工程是广东电网公司2019年重点投产项目,该工程可满足126兆瓦的电力负荷需求。那126兆瓦是一个怎样的概念呢?如果一台空调每小时耗电1度,那么该变电站提供的电力最高可供12.6万台空调同时工作。
“相当于可承载陈村镇四分之一的用电负荷。”罗伟坚表示,该工程的投产,合理划分了陈村镇现有110千伏文登站的供电区域,缩短了10千伏线路的供电距离,解决陈村镇80%以上的10千伏线路重过载问题,并及时满足新增用电需求,“潭村站的用电容量有一半已被‘预定’,投产后将有效缓解用电之渴。”
政企合力,优化方案提速
较以往建设输变电工程更困难的是,110千伏潭村站的电源线路途径潭州水道,因考虑潭州国际会展中心的发展需求,佛山供电局决定将原设计方案的架空线路改为过江电缆,过江电缆相比架空线路资金投入大,施工难度高,优化后的设计方案施工时间比原计划将会增加18个月,存在导致潭村站2019年无法投产的风险。罗伟坚回忆道,“2017年时,我们收到的消息是使用新方案,但那时候陈村的用电已经很紧张了,我们一直想潭村站能快点投用。”
面对困境,佛山供电局经过认真调研、反复论证,突破了各种技术难度,在今年3月份确定了110千伏线路临时接入方案,采取从220千伏平胜站、都宁站临时供电的方式,先为潭村站接入临时电源。
佛山供电局项目管理中心该项目管理人员宋丽敏介绍,临时接入方案的规模为市政管沟1.8公里,电缆2.8公里,架空线路14基塔共2.5公里,10千伏迁改2处。据其介绍,临时方案涉及到的属地情况复杂,但通过不断协调、优化方案,极大减少了青赔难度,缩短工期2个月以上。
值得一提的是,项目建设还通过政企共建管沟,解决了电力架空线路推进困难和影响土地利用的难题,提高了土地综合利用效率,实现了政企共赢。进线工程建设曾受到沿线某村居部分村民的反对,在陈村镇政府的主导协调下,相关政府部门和供电人员多次走村入户开展宣传解释,最终赢得村民理解和支持。
据透露,目前,潭州水道段的过江顶管仍在加紧建设当中,预计最快可于今年底建成,潭村变电站也将转由该线路供电。建成后,这将成为顺德供电史上首条过江电缆隧道。
■延伸阅读
顺德今年将投产7个重点电网工程
近年来,顺德电网建设驶上“快车道”,2016年至2018年投产输变电工程10项,其中顺德北部先后投产220千伏熙悦站、110千伏槎涌站、罗沙站、谭州站等输变电工程项目,电网建设三年攻坚战成效显著,大大提升了顺德电网的供电能力。
今年,紧密围绕村级工业园升级改造、三龙湾高端创新集聚区建设等政府决策部署,顺德供电局举全局之力完善电网架构,及时满足产业转型升级用电需求。全年正在推进的输变电工程高达39项,力争500千伏凤城、220千伏顺良双回路、110千伏潭村等7个项目年内投产,110千伏岗北输变电工程也计划在2020年末建成,还将探索打造“中德智能制造国际合作示范区”核心区智能电网,为顺德建设广东省高质量发展综合示范区提供坚强的电力支撑。(邹建华 通讯员刘酩诗)
顺德城市网(www.shundecity.com)相关内容(包括但不限于文字、图片、音频、视频资料及页面设计、编排、软件等)的版权和/或其他相关知识产权,均受中国法律和/或相关国际公约中有关著作权、商标权、专利权和/或其他知识产权法律的保护,属顺德城市网和/或相关权利人专属拥有。
除非中国法律另有规定,未经顺德城市网书面许可,对顺德城市网拥有版权和/或其他知识产权的任何内容,任何人不得复制或在非顺德城市网所属服务器上做镜像或以其他任何方式进行使用(包括但不限于出版、发行、播放、转载、复制、重制、改动、散布、表演、展示)。
违反上述声明者,顺德城市网将依法追究其相关法律责任。
顺德城市网法律顾问:广东力创律师事务所 沈密律师
